Nach einer Zusammenfassung der Ereignisse, finden Sie hier auch einige Fotos, welche den Entstehungsprozess dokumentieren.


Zeitline der Entstehung

  • 09/2018

    Abriss der bestehenden Gebäude.

  • 10/2019

    Rohbau steht bereits. Kontaktaufnahme mit dem Vermieter (egw).

  • 11/2019

    Planung einer Augenordination und Verhandlung bezüglich der dafür nötigen Lokalflächen.

  • 12/2019

    Erweiterung des geplanten Angebots (Orthopäde).

  • 01/2020

    Laufende Adaptierungen der Pläne sowie der notwendigen Grundausstattung. Raumaufteilung.

  • 02/2020

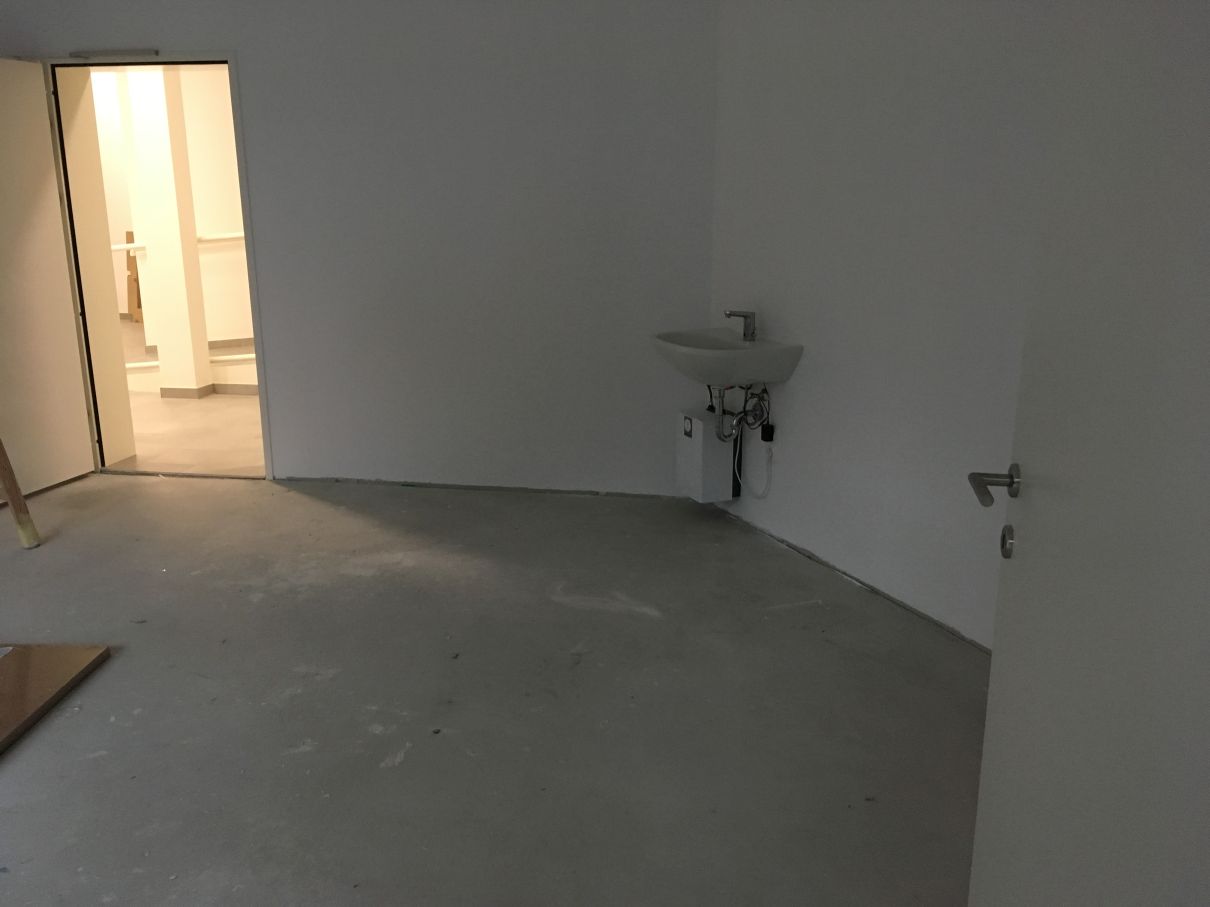

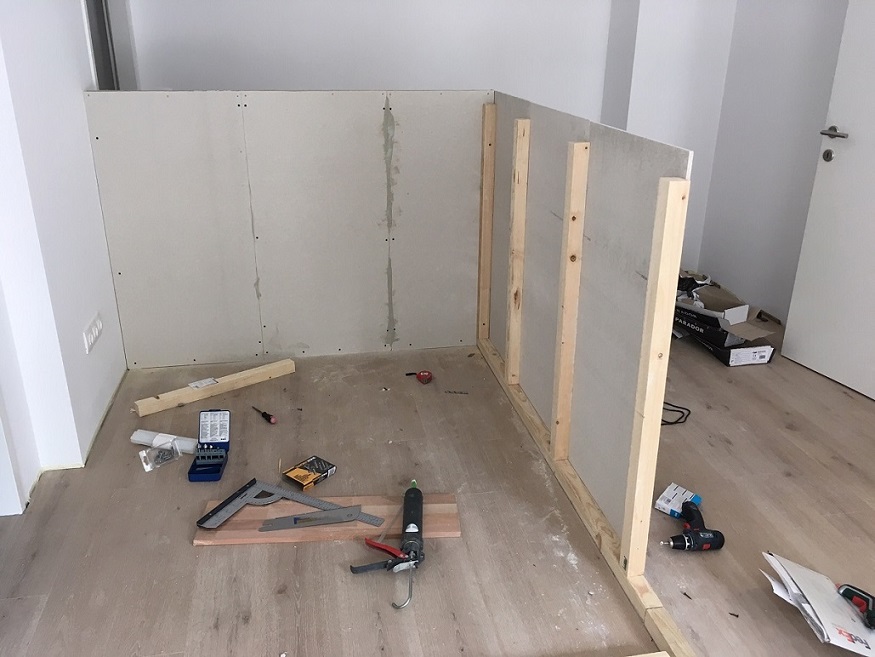

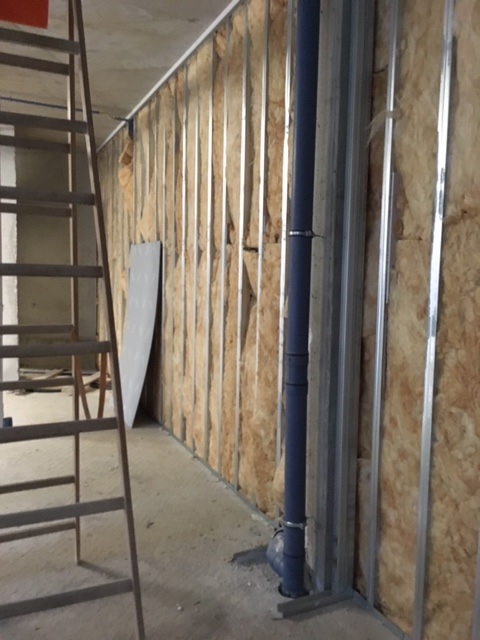

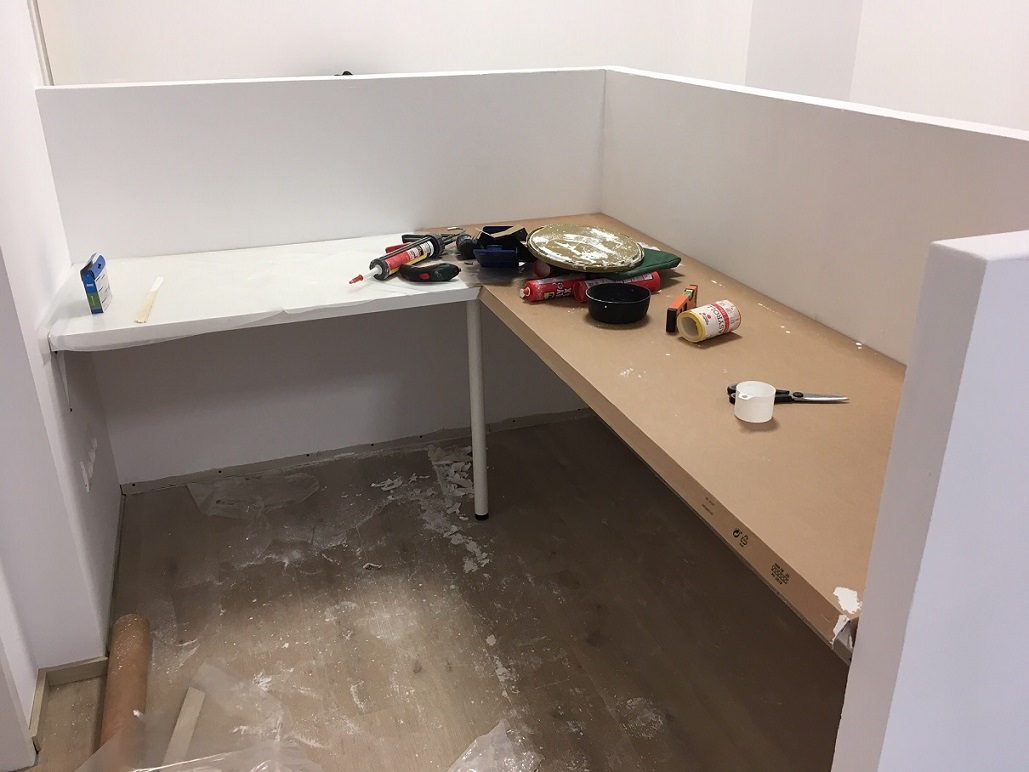

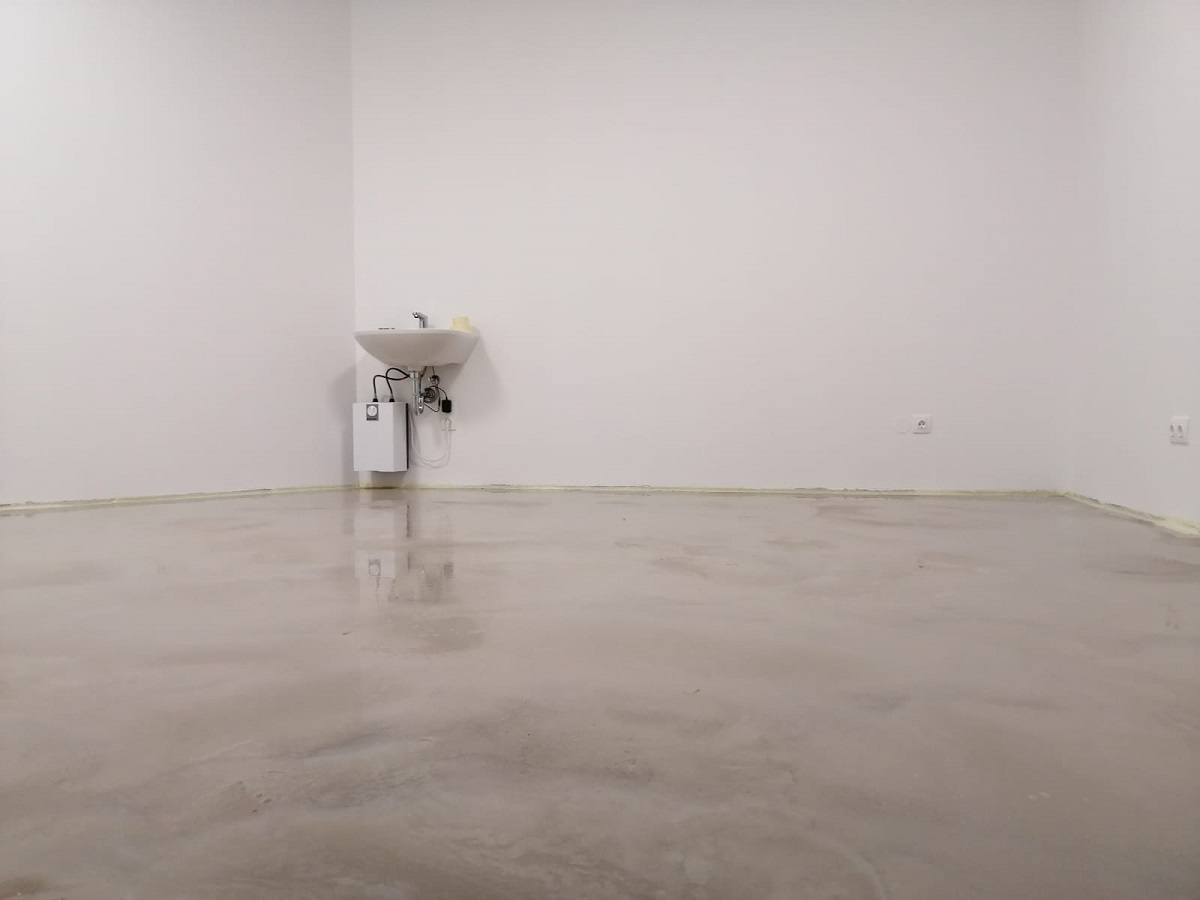

    Trockenbau, Rohinstallation, Elektrik.

  • 03/2020

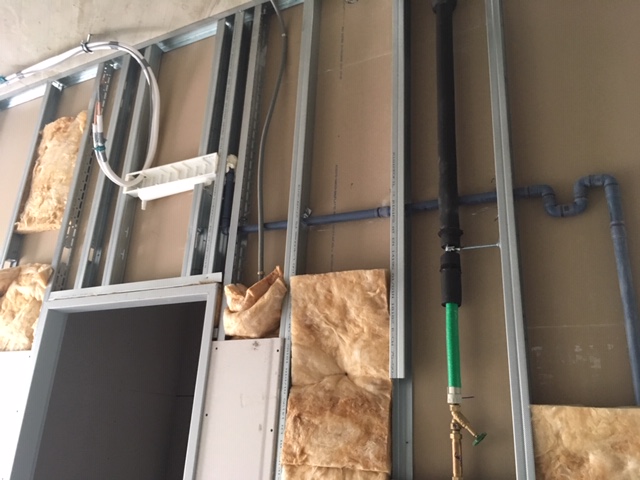

    Klimaanlage, Rohinstallationen, Leitungen.

  • 04/2020

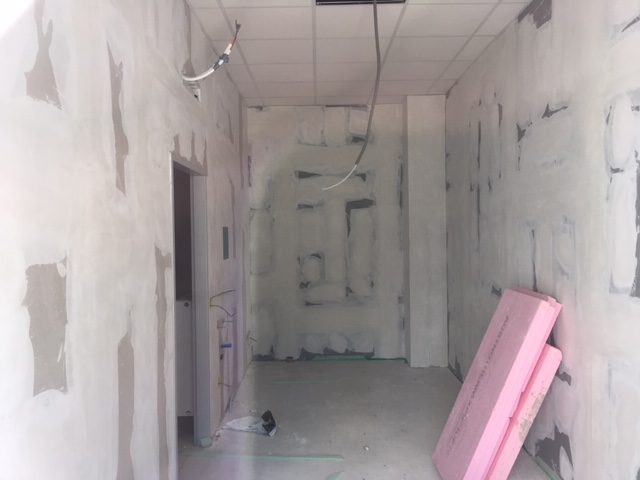

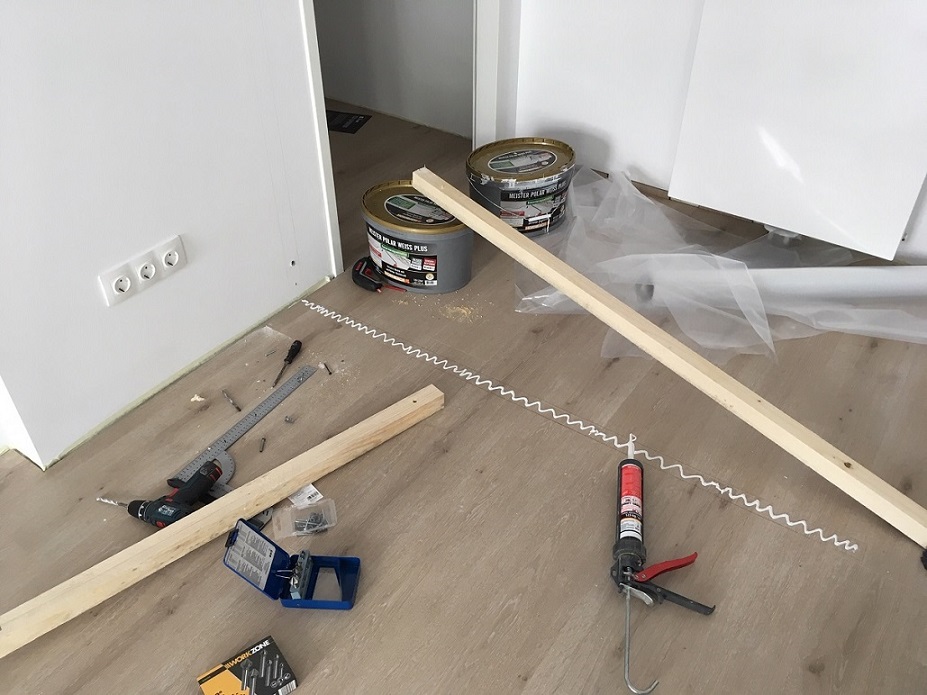

    Heizkörpermontage, abgehängte Decke, Feinspachteln, Estrich.

  • 05/2020

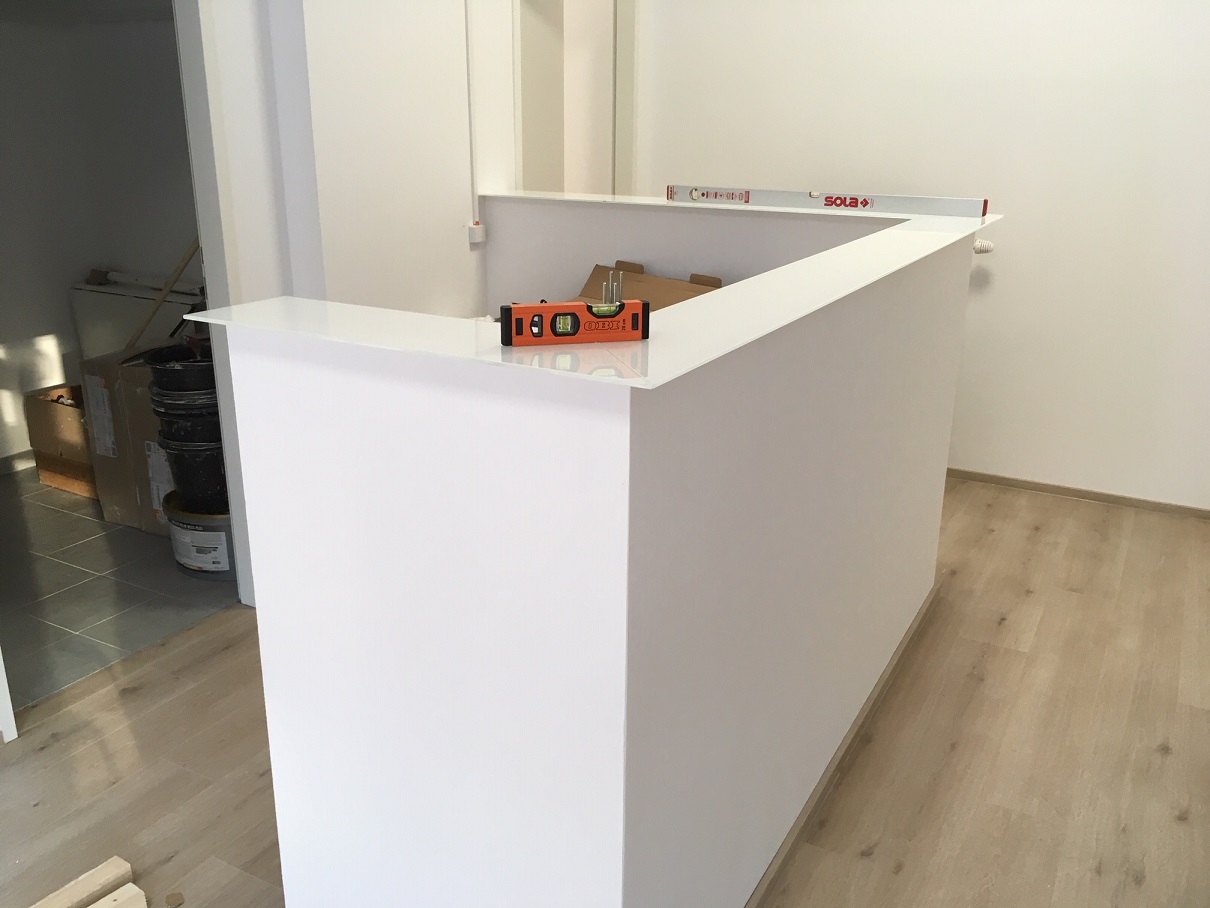

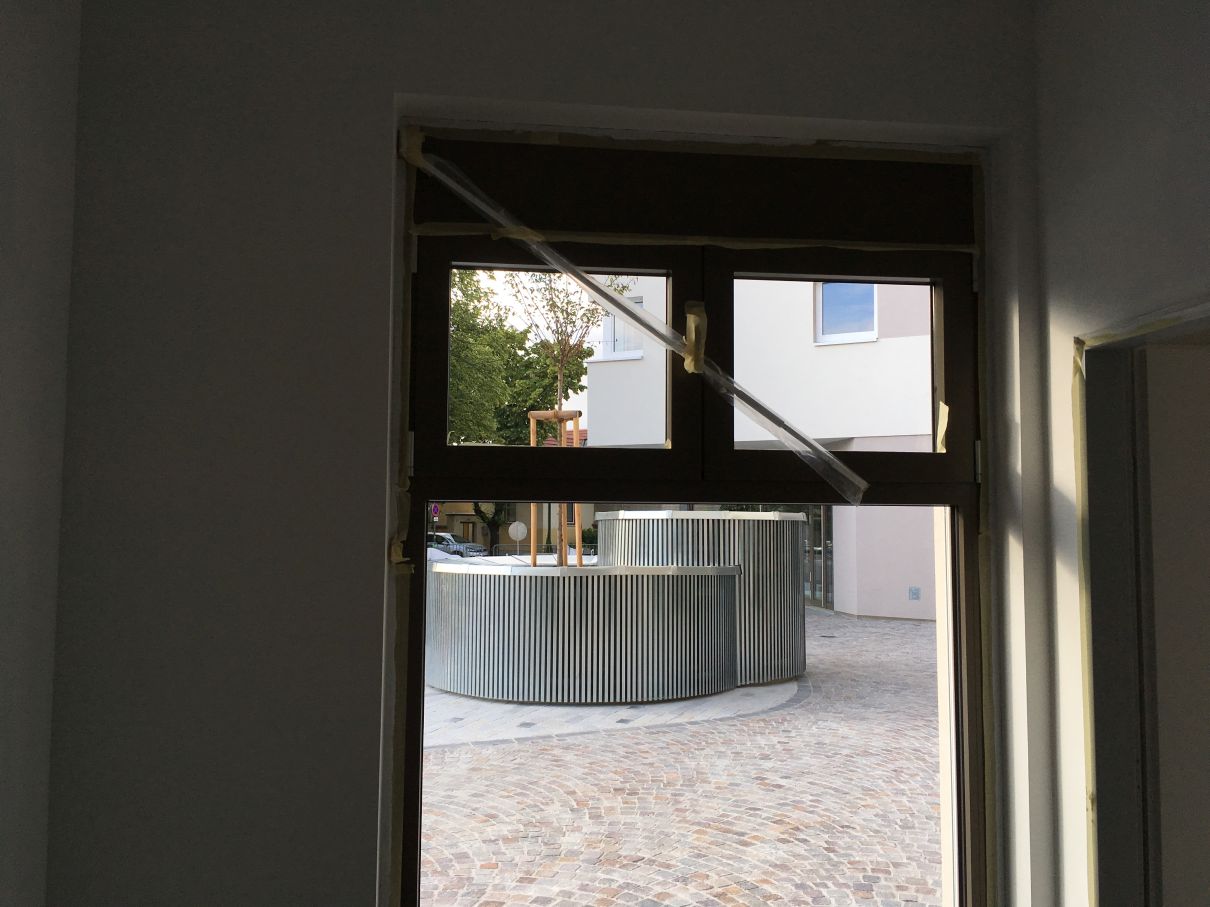

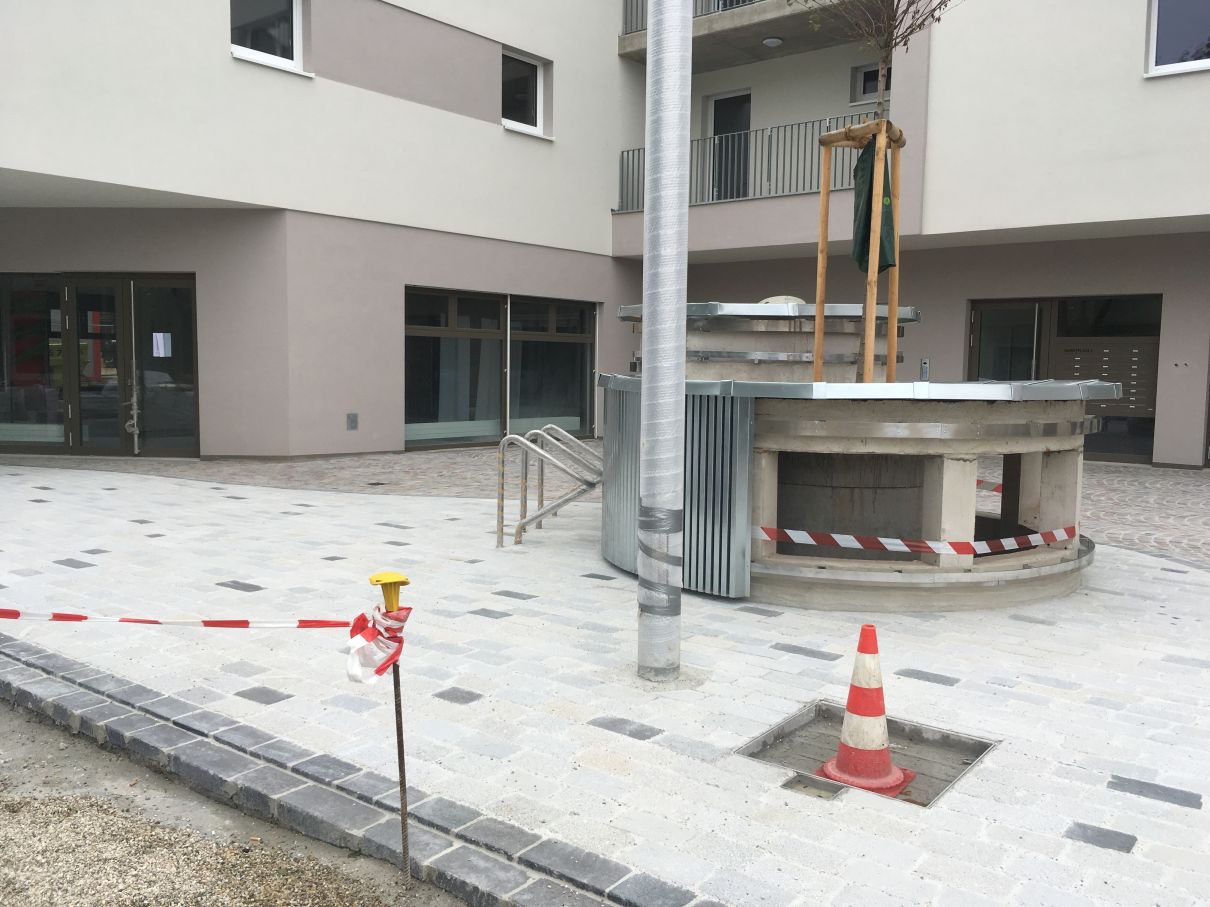

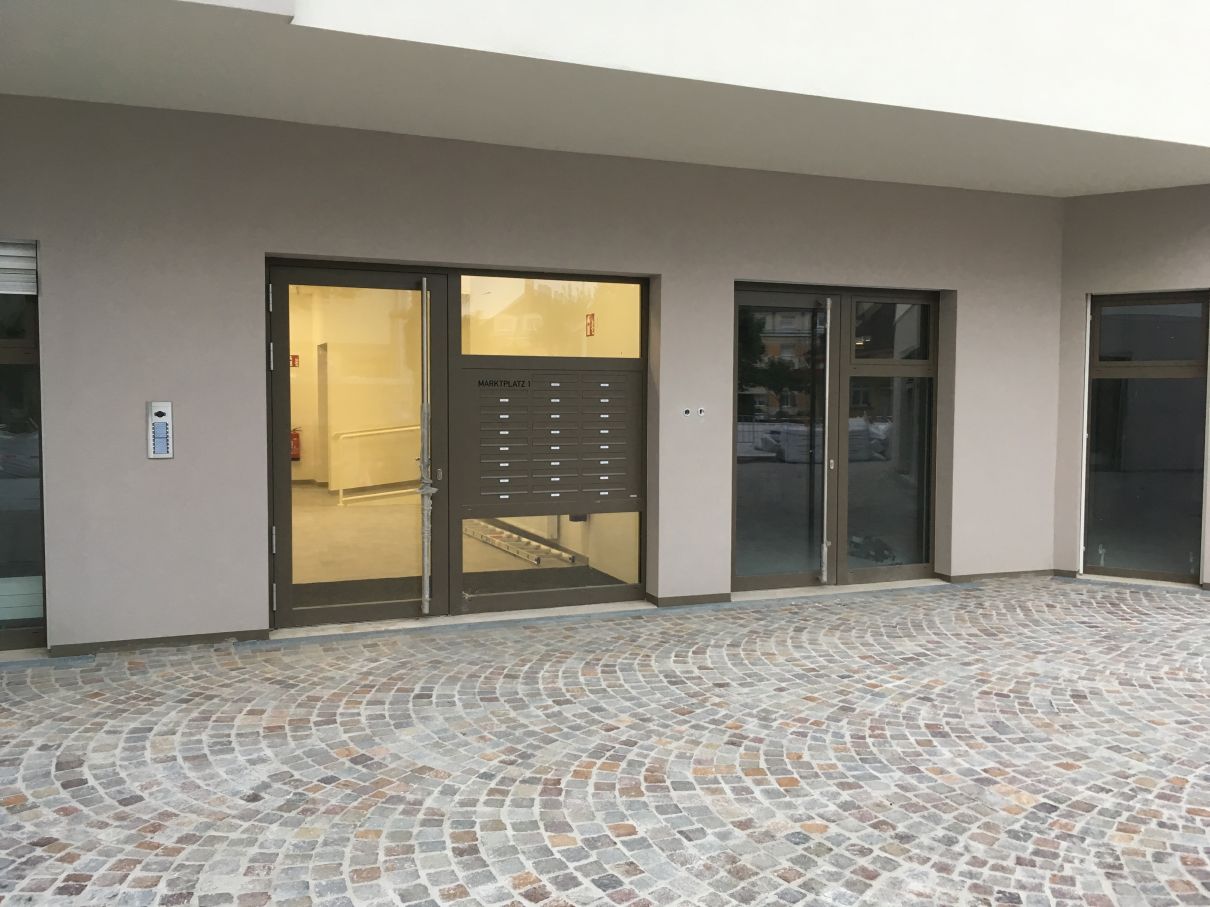

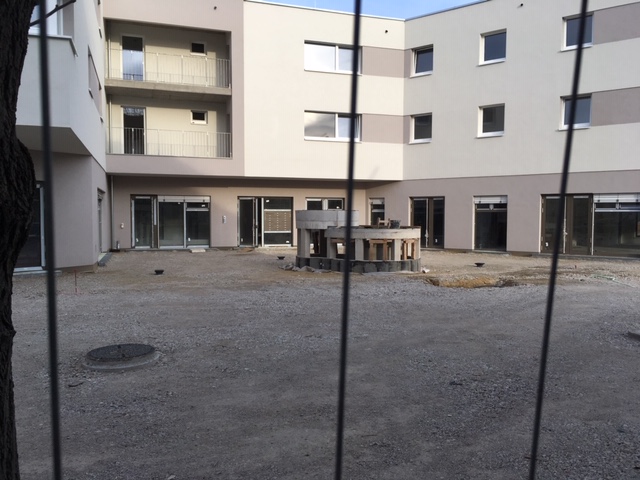

    Außenanlagen, Endmontage der meisten geplanten Arbeiten.

  • 06/2020

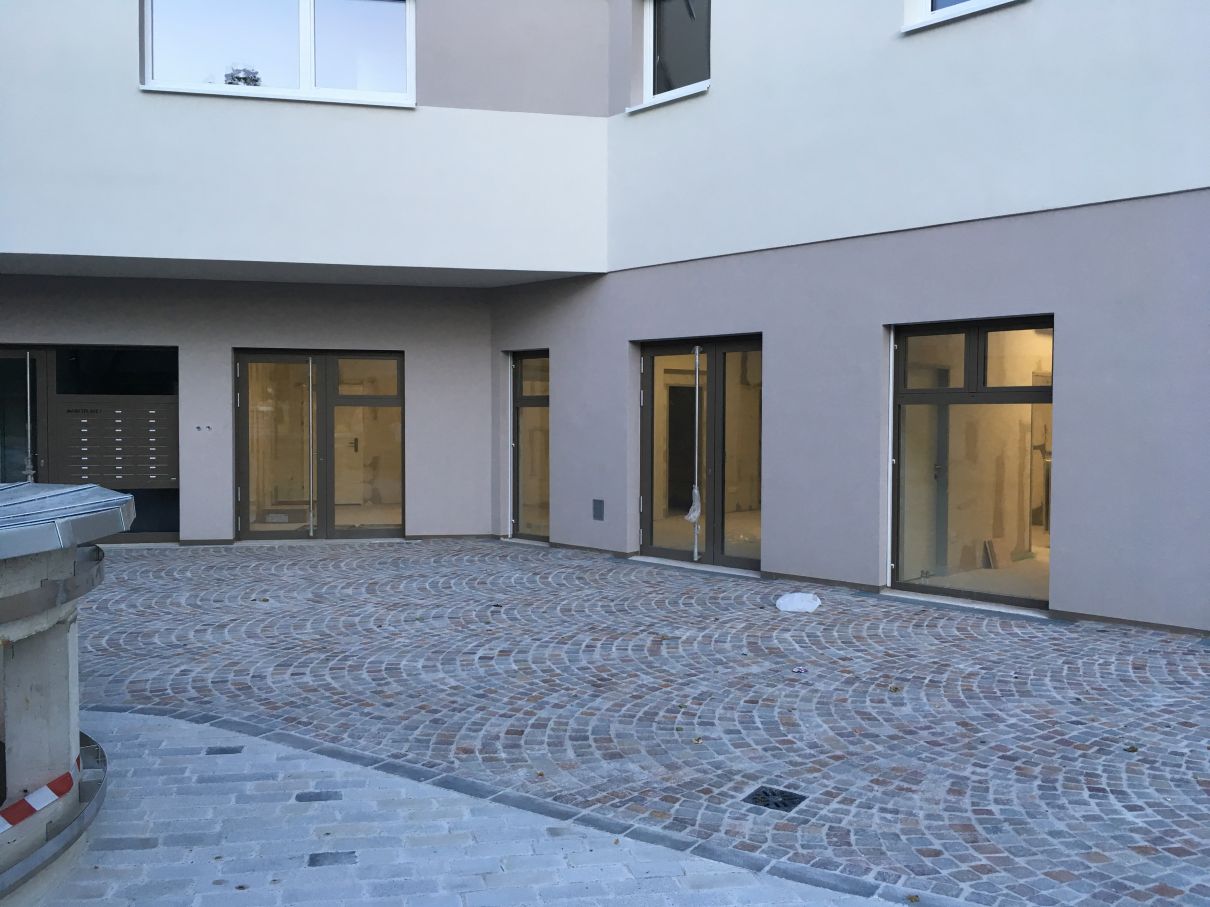

    Übergabe des "Edelrohbaus".

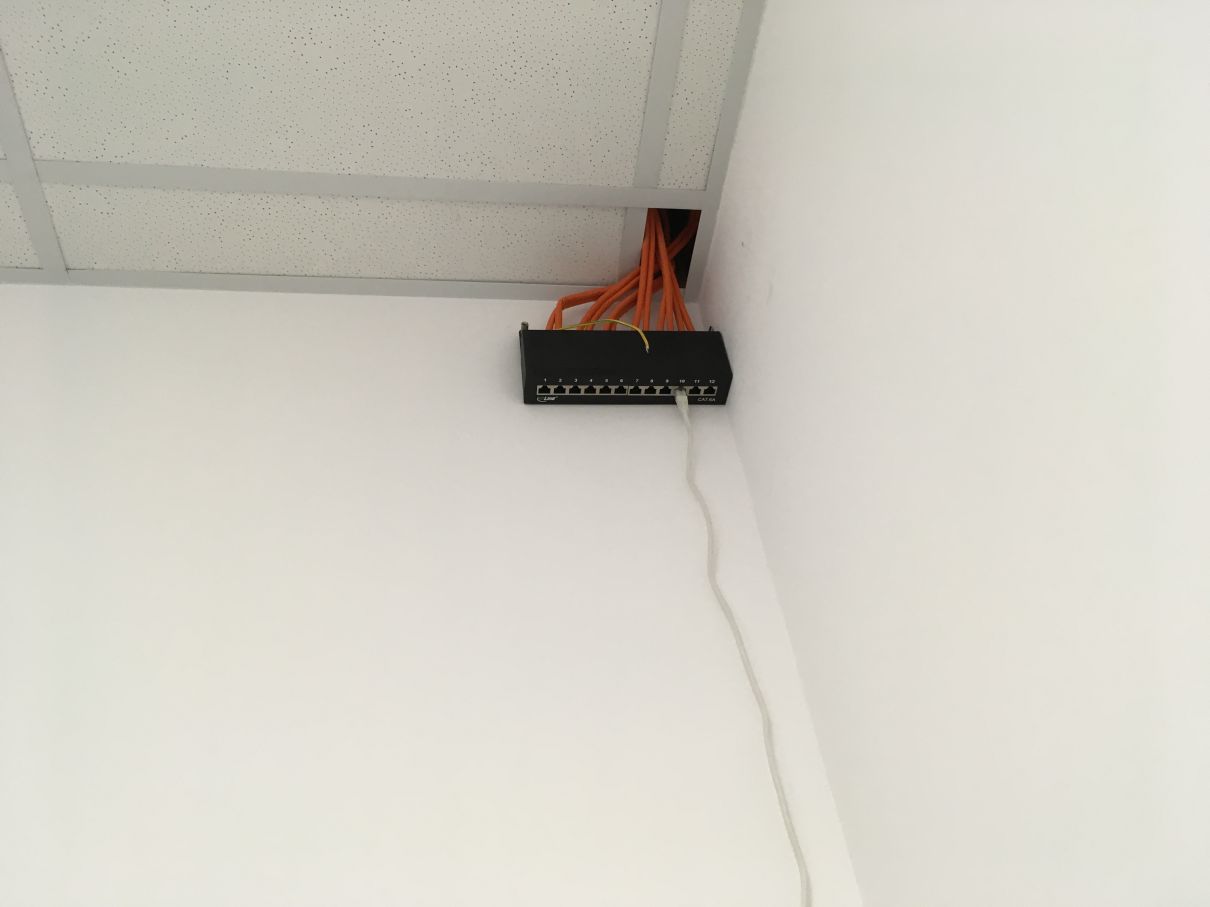

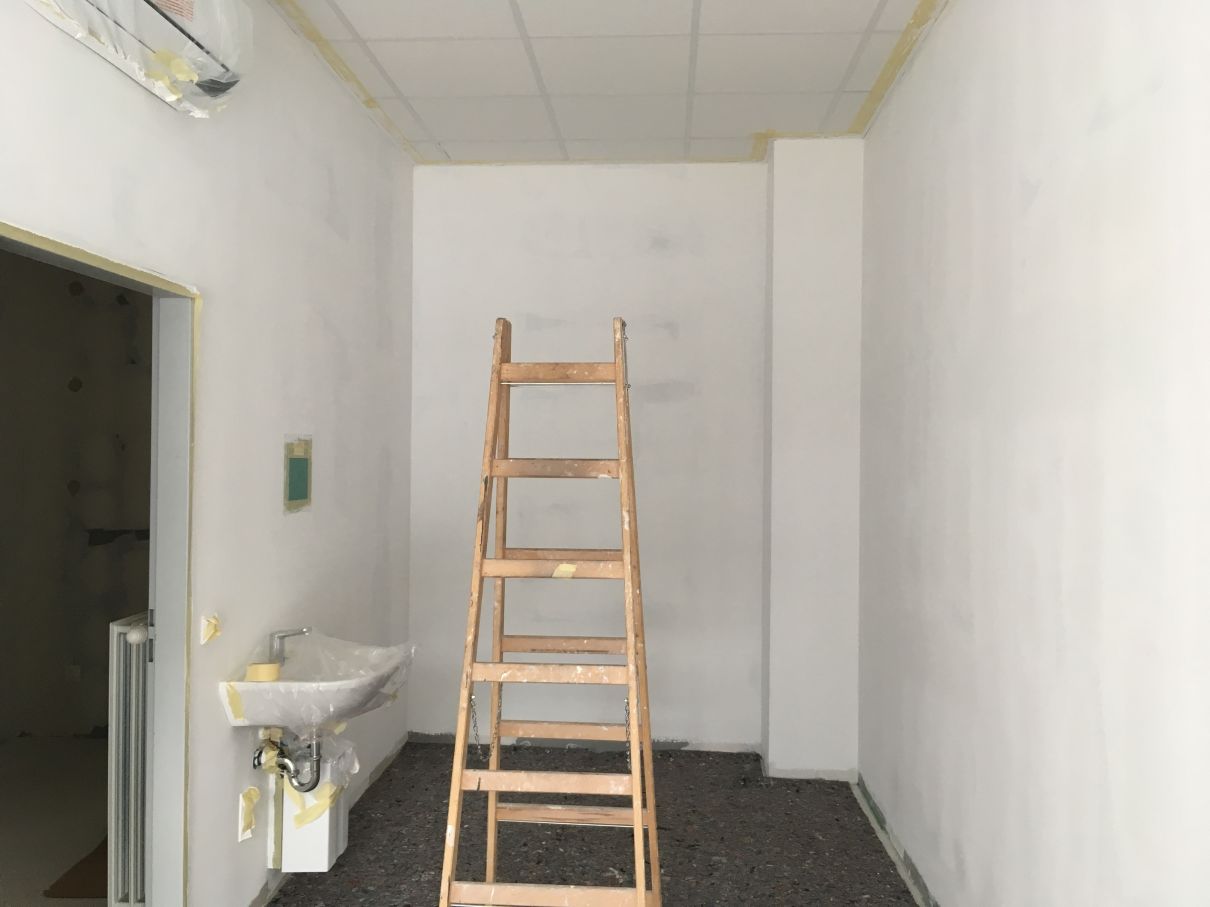

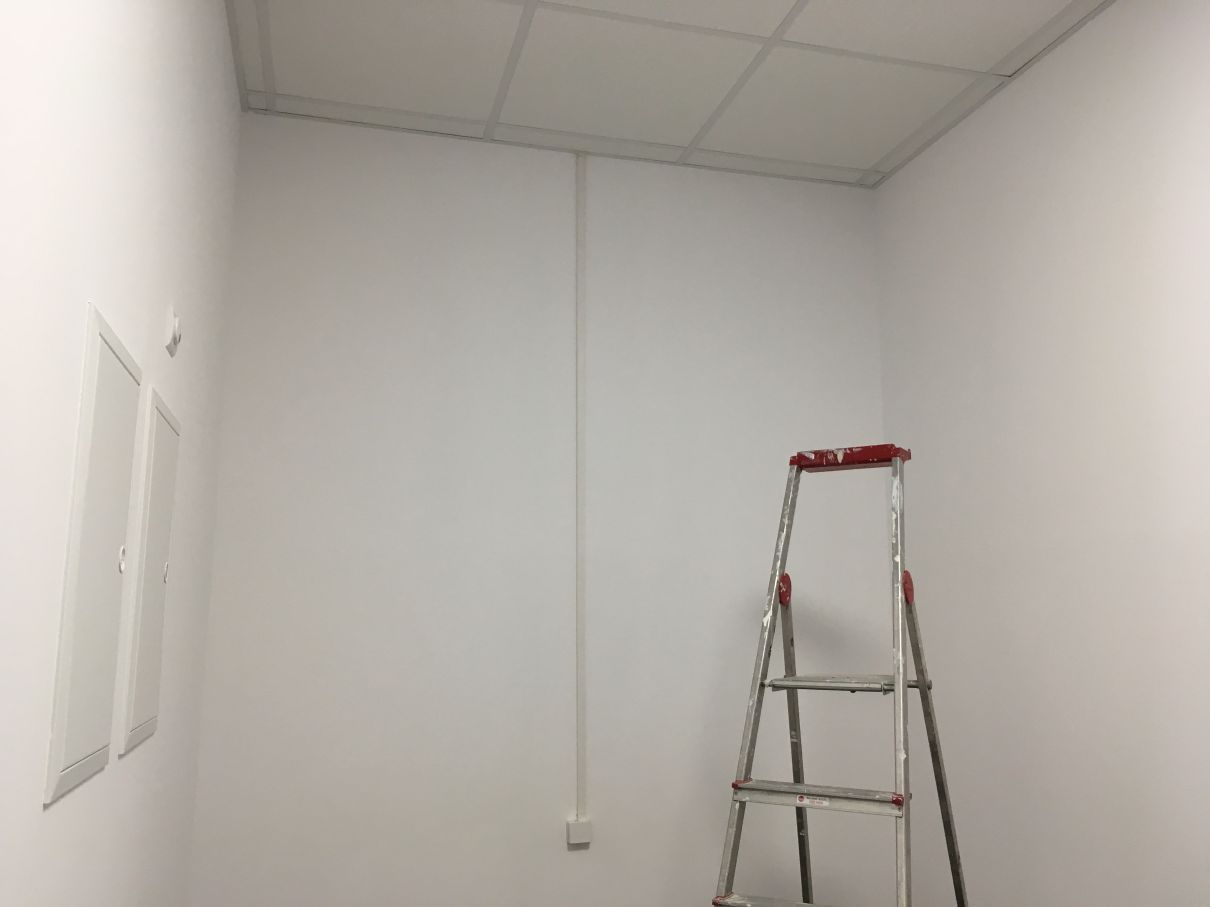

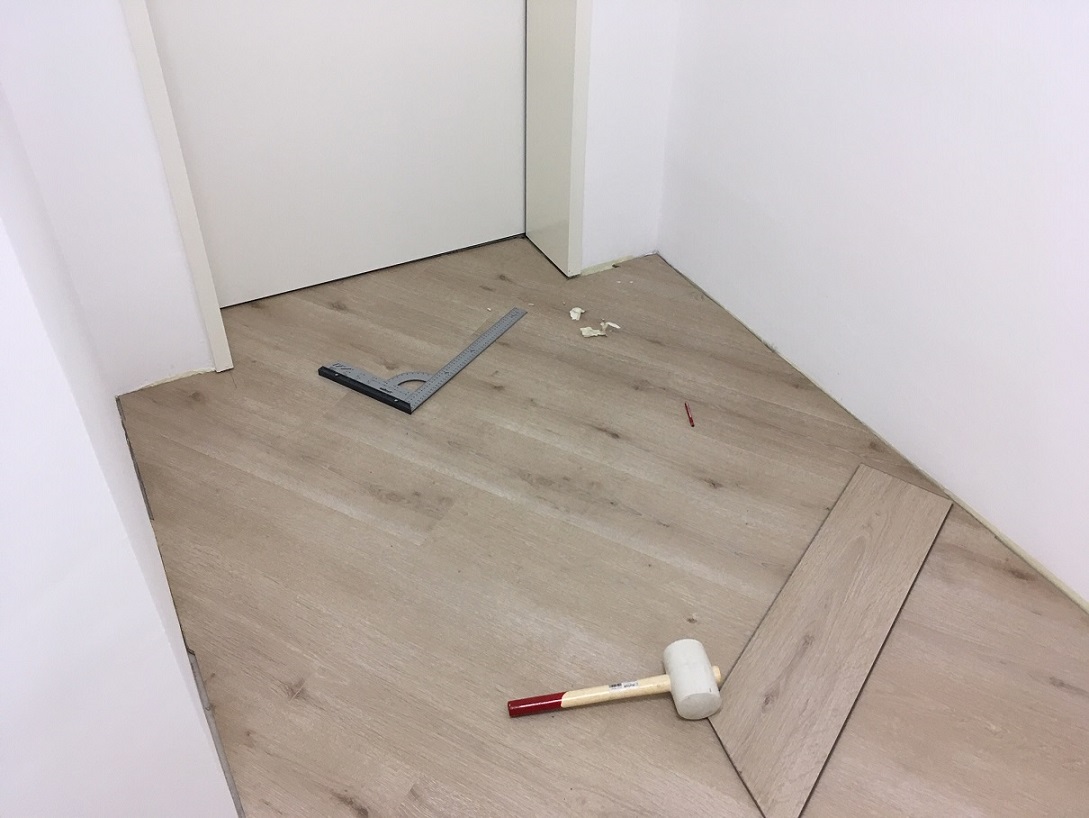

    geplante Arbeiten: Endmontage, Bodenleger, Malerarbeiten, Anschaffung der Einrichtungsgegenstände, Warteraumgestaltung, Errichtung und Inbetriebnahme eines Computernetzwerks.

  • 07/2020

    Lieferung und Inbetriebnahme von medizinischen Geräten. Probebetrieb.

  • 08/2020

    Geplanter Normalbetrieb einer Praxisgemeinschaft mit verschiedenen Fachrichtungen.
